Stavba stropního systému TREK
Stropní konstrukce z betonových nosníků a vložek typu MIAKO patří mezi nejčastěji používané řešení pro rodinné domy, menší stavby, ale i bytové domy. Výhodou tohoto systému je jednoduchá montáž, nízká hmotnost jednotlivých dílů a možnost svépomocné realizace bez nutnosti těžké mechanizace.

1. Příprava a rozmístění nosníků

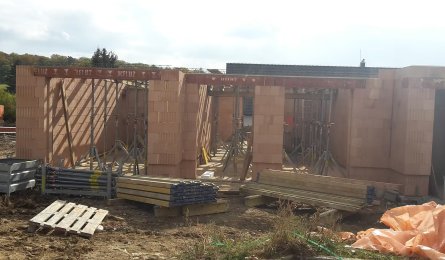

Než se začne s vlastní montáží, je nutné připravit uložení stropních nosníků. Ztužující pozední věnec obvykle není vyžadován pod stropem, realizuje se až současně a v úrovni stropní konstrukce. Stropní nosníky se ukládají nasucho nejlépe na těžký asfaltový pás položený na vyrovnaném nosném zdivu, minimální uložení nosníků je 125 mm.
Osová vzdálenost stropních nosníků je obvykle 640 mm, ta se vymezí osazením krajních stropních vložek.

2. Podepření stropní konstrukce

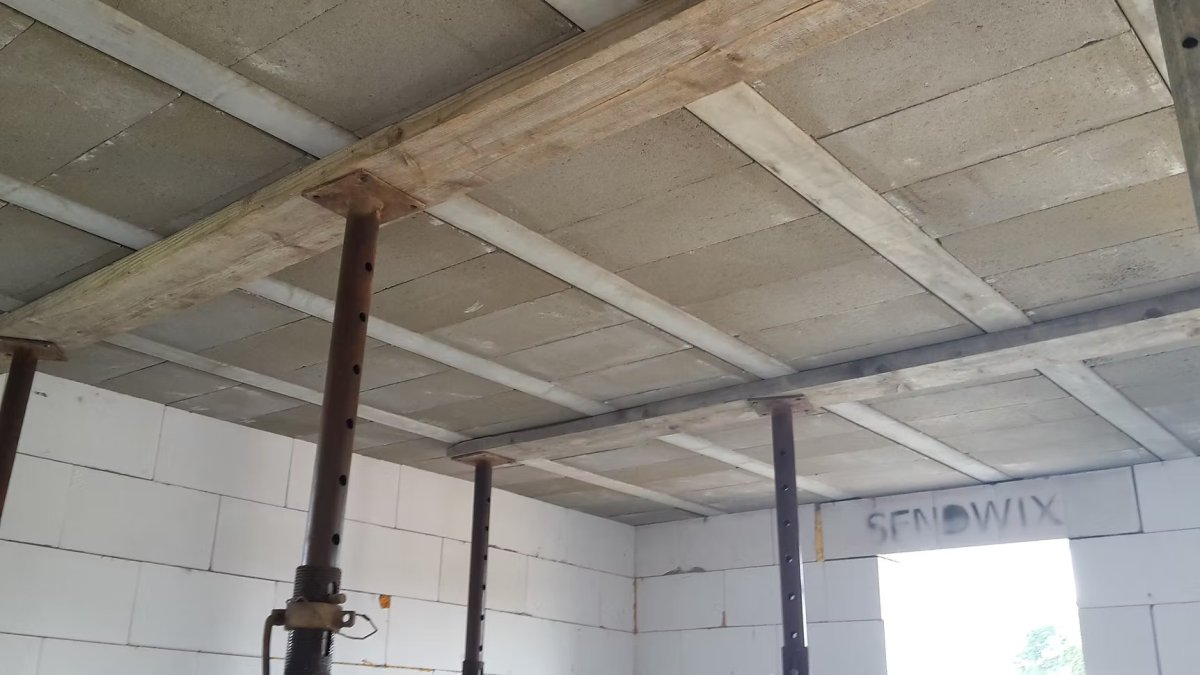

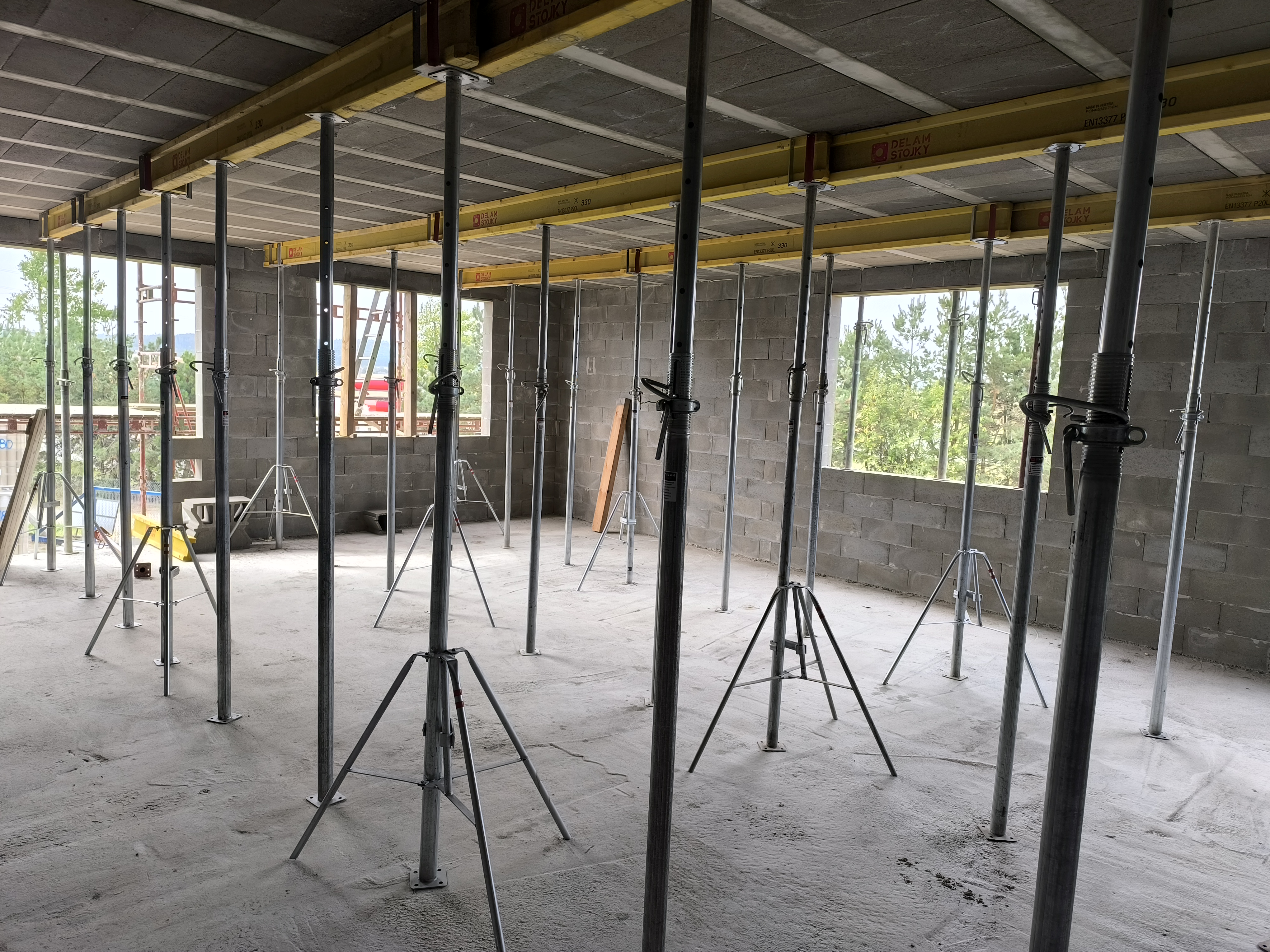

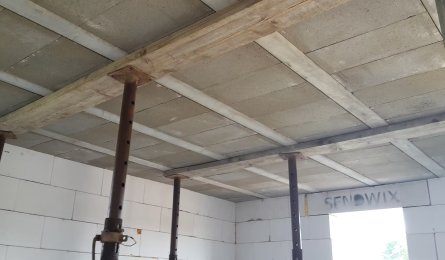

Stropní konstrukce před zmonolitněním není nosná, nosníky se musí před osazením stropních vložek podepřít. Pod nosníky se umístí vodorovně roznášecí trámy nebo systémové nosníky podepřené stavebními stojkami.
Podpěry se umísťují:

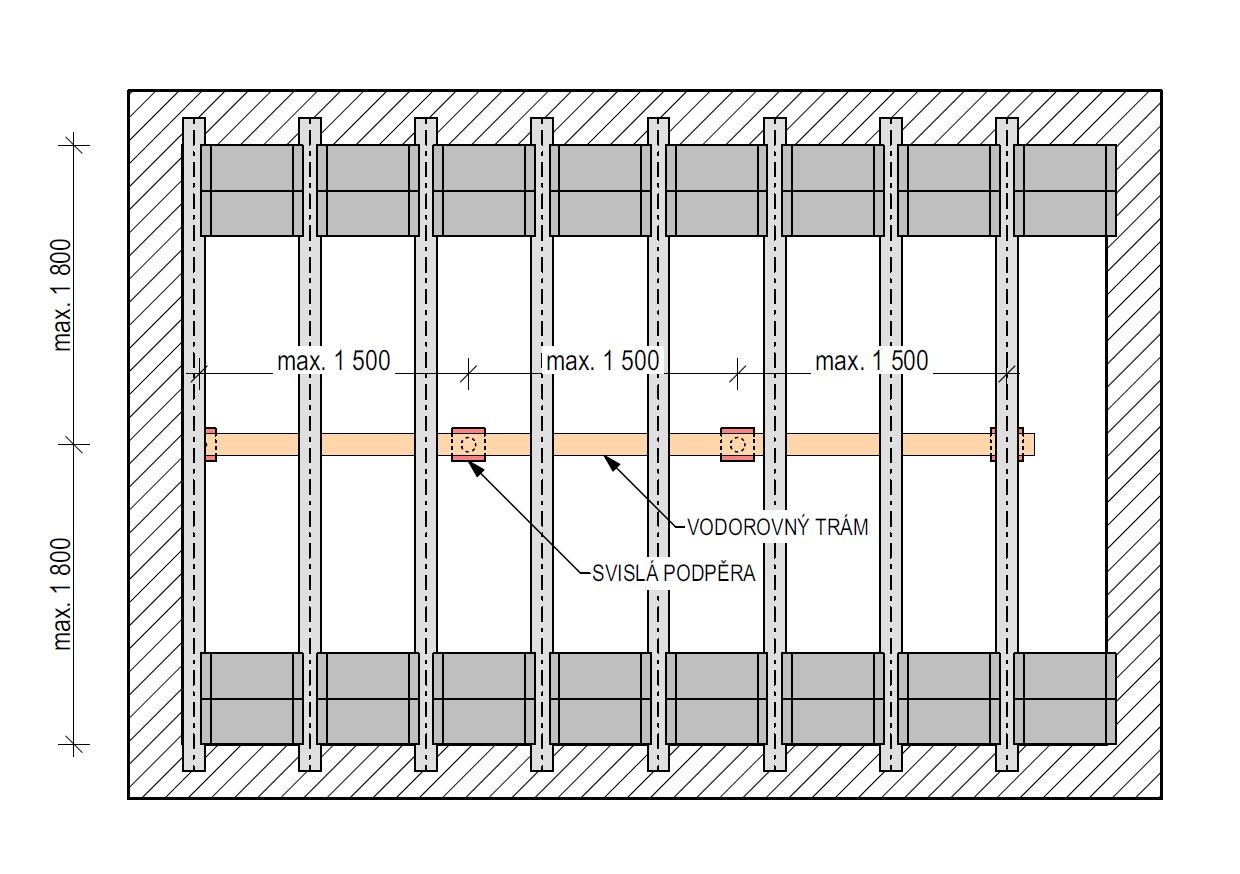

- kolmo na stropní nosníky tak, aby volná délka stropního nosníku tzn. vzdálenost mezi roznášecími trámy, případně mezi trámy a zdivem byla max. 1800 mm
- roznášecí trámy/systémové nosníky se podepírají stavebními stojkami ve vzdálenosti max. 1500 mm
Při podepírání nosníků (před zarovnáním stropu vložkami) se rovnou provede jejich předepsané vzepětí tak, aby bylo dosaženo uprostřed délky stropních nosníků.

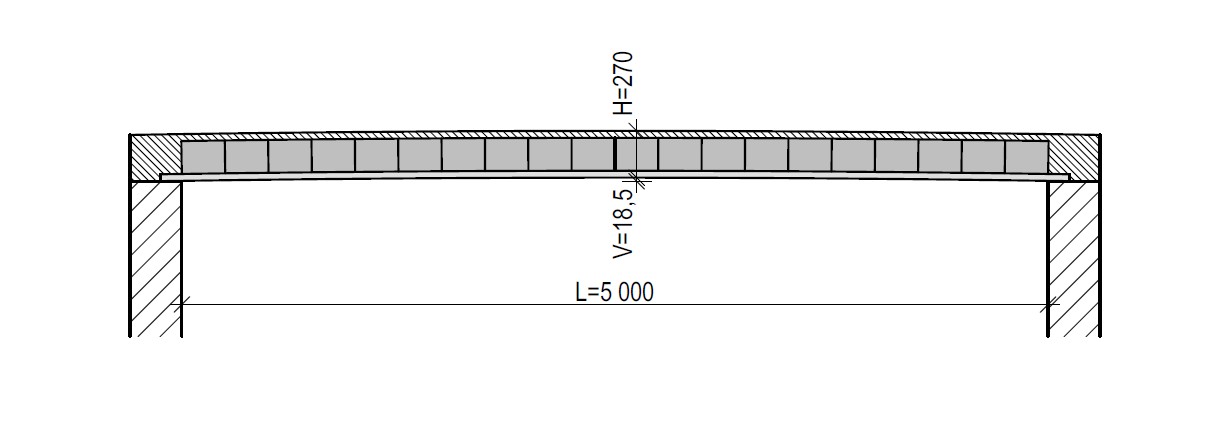

Vzepětí nosníků se stanoví podle výpočtu:
L : H = V, kde L je světlý rozpon místnosti, H je konečná tloušťka stropní konstrukce a V je hodnota vzepětí stropních nosníků.

Po předepnutí stropních nosníků se pokračuje v osazování stropních vložek na nosníky.
Montážní podepření se odstraní až po dosažení normové pevnosti betonu (min. 28 dnů).
Pronájem stavebních stojek můžete poptat ZDE.
Poznámka:
Při provádění stropů postupně ve více patrech nad sebou, musí být stojky umístěné ve všech patrech. Po zhotovení stropu posledního patra se při odstraňování podpěr postupuje vždy od horního podlaží ke spodnímu.

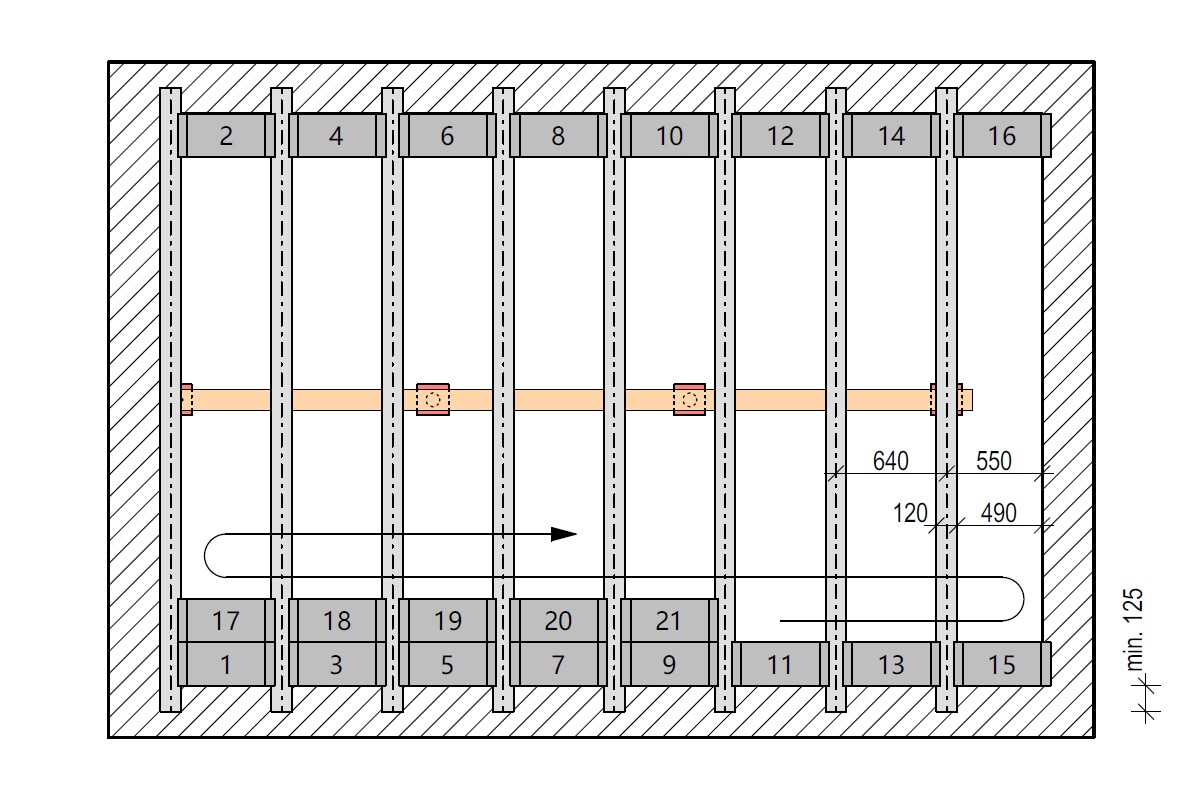

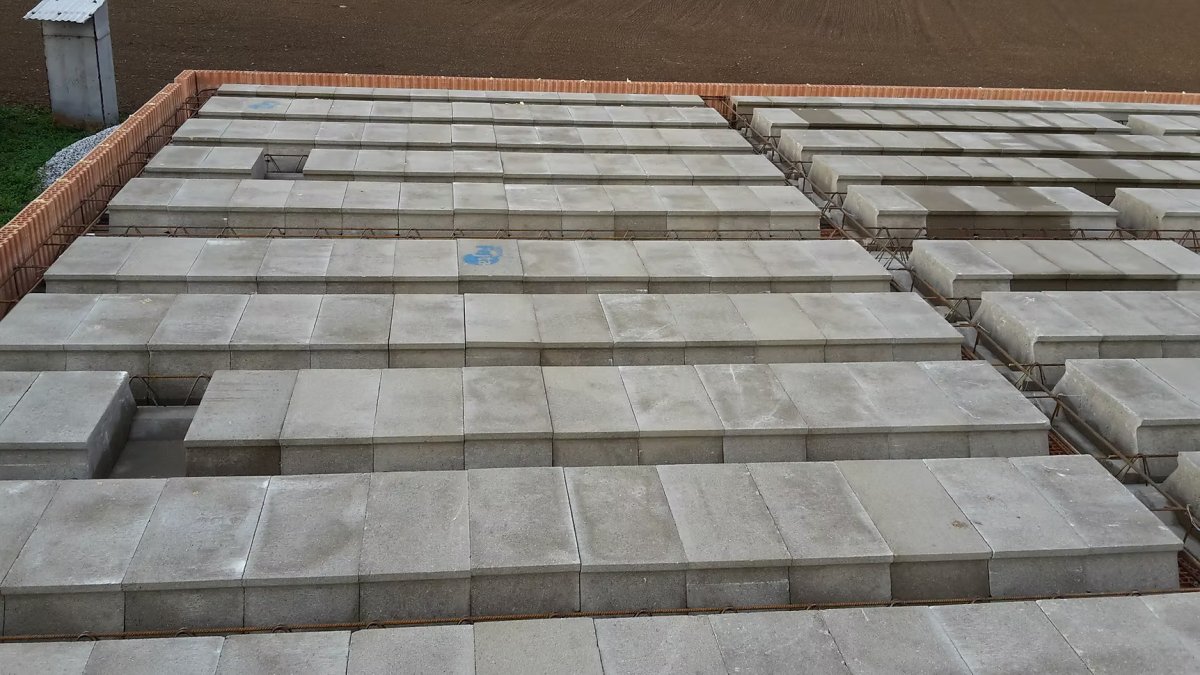

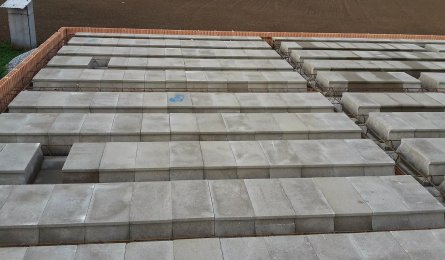

3. Kladení stropních vložek
Jakmile jsou nosníky správně uloženy a podepřeny, začíná se s pokládkou betonových vložek. Ty se vkládají mezi nosníky nasucho těsně na sraz, a to:
- kolmo k nosníkům
- od jednoho okraje stropu směrem ke druhému
- tak, aby horní hrany vložek tvořily rovnou plochu


4. Vyrovnání a kontrola roviny
Po osazení všech vložek je nutné zkontrolovat rovinnost celé plochy. Zároveň se kontroluje, zda jsou vložky dobře usazené a neviklají se – případné vůle by mohly způsobit trhliny v betonu.
5. Armování a příprava na betonáž

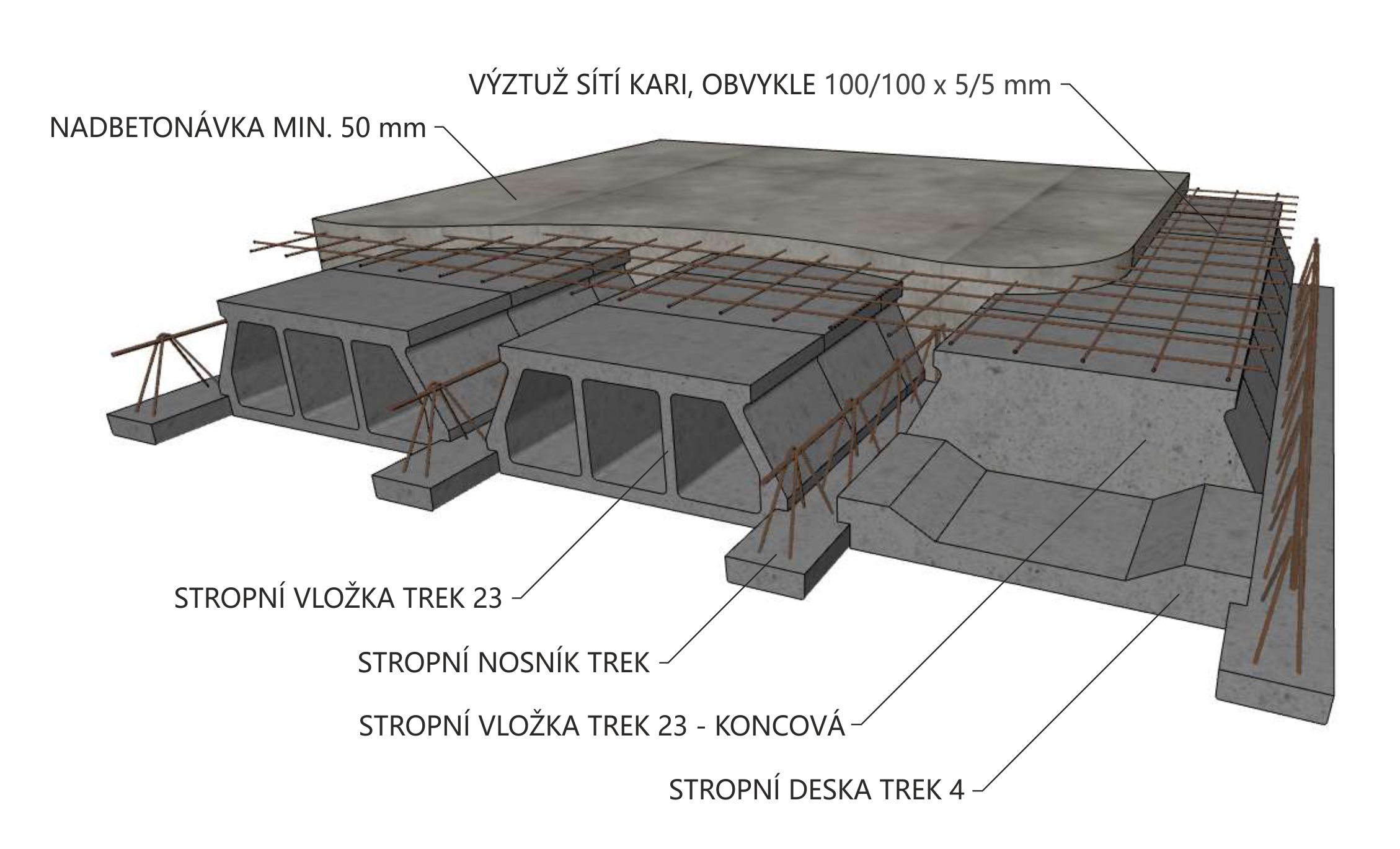

Následuje uložení výztuže ztužujících věnců, kari sítě nadbetonávky a případně i doplňková výztuž specifických detailů stropní konstrukce.
Do věnců se osazuje vodorovná výztuž s třmínky, která propojuje strop s obvodovými stěnami.
V místech vyššího zatížení (např. nad nosnými příčkami nebo sloupky krovu apod.) se vkládají doplňkové pruty nebo kari sítě dle projektové dokumentace.
Pokud to délka nosníků nebo projekt vyžaduje, na smontovanou stropní konstrukci se na distanční podložky uloží svařované sítě KARI 100/100 x 5/5 mm se stykováním min. 200 mm. Betonáž lze zahájit až po uložení všech stropních vložek, potřebné výztuže nadbetonávky, věnců, případně stropních výměn, příložek, průvlaků apod.

6. Betonáž stropu
Stropní konstrukce se musí zabetonovat, včetně pozedních věnců, ztužujících žeber, případně
nadbetonávky, v jednom pracovním kroku betonem třídy C20/25.
Postup betonáže:
- před betonáží je potřeba celou konstrukci stropu důkladně navlhčit pro lepší přilnavost betonové směsi
- při betonáži je potřeba dbát na to, aby se betonová směs nehromadila na stropní konstrukci na jednom místě

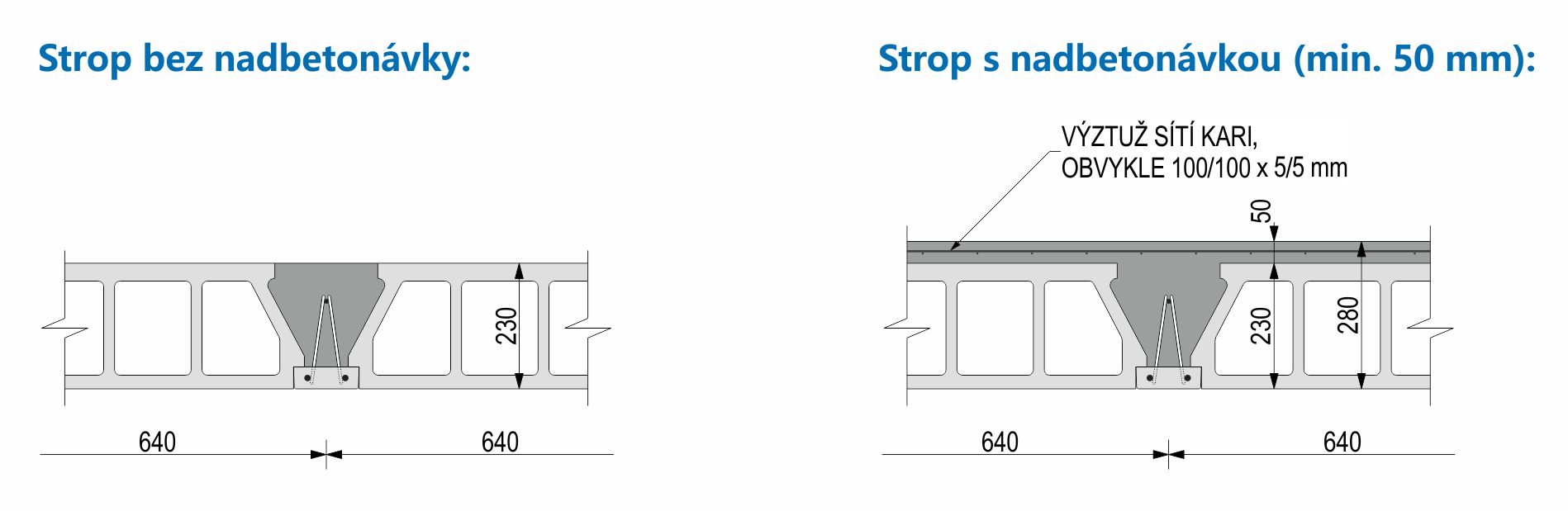

- výška nadbetonávky je min. 50 mm, nadbetonávka tl. nad 70 mm už není efektivní, naopak stropní konstrukci spíše přitěžuje, než by napomáhala únosnosti celé konstrukce
- povrch se zarovná latí a může se i vyhladit ručním hladítkem

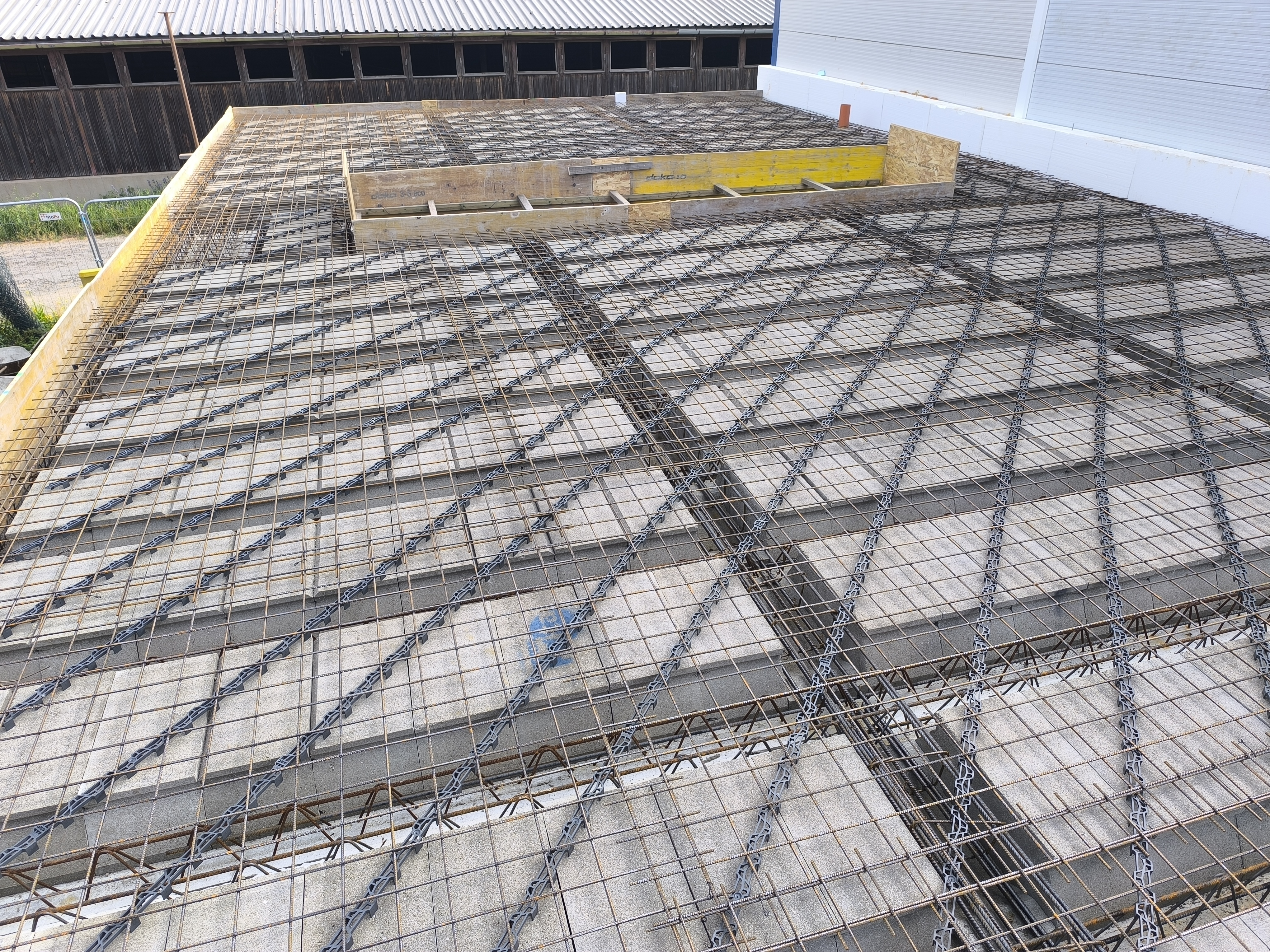

- beton se ukládá rovnoměrně po celé ploše a pečlivě hutní ponornými vibrátory
V průběhu zrání se doporučuje beton vlhčit, aby nepraskal a dosáhl požadované pevnosti. Podpěry se odstraňují nejdříve po 28 dnech, v závislosti na počasí i déle.
Poznámka:
Při provádění stropů postupně ve více patrech nad sebou, musí být stojky umístěné ve všech patrech. Po zhotovení stropu posledního patra se při odstraňování podpěr postupuje vždy od horního podlaží ke spodnímu.
7. Dokončovací práce
Po odstranění podpěr lze pokračovat s navazujícími stavebními pracemi – zdění příček, instalace a vnitřní rozvody, omítky, podlahové vrstvy apod.
Stropní systém TREK po vytvrdnutí betonu tvoří monolitickou železobetonovou stropní konstrukci, která zajišťuje vysokou únosnost a tuhost celé stavby.
Shrnutí výhod stropního systému TREK
✅ rychlá a jednoduchá montáž
✅ není potřeba těžká mechanizace
✅ dobré tepelně a akusticky izolační vlastnosti
✅ možnost svépomocné realizace
✅ vysoká únosnost a dlouhá životnost
